Yazlık bir giyinme odası ile bir barda bir yaz duş nasıl

01-02-2018
Su kaynağı

İyi bir yaz duşu, herhangi bir yazlık evin gerekli bir unsurudur, çünkü sadece toza karşı yıkamak için değil, aynı zamanda güç kazanmak için kavurucu yaz güneşi altında çalıştıktan sonra kendinizi yenilemek için izin verir. Böyle bir duş yapmak tamamen kolaydır, ancak önce bu çalışmanın bazı nüanslarını tanımanız gerekir. Ayrıca, örnek olarak, bir bardan soyunma odasına sahip bir duş teknesinin nasıl inşa edileceğini düşünün.

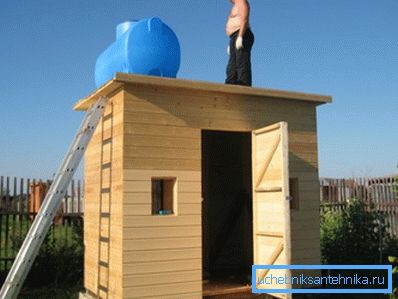

Soyunma odası ile duşakabin

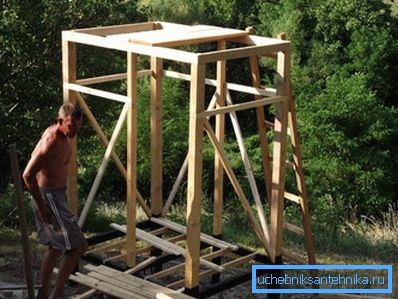

Bina duşu

Yaz duşunun yapımına olan yaklaşımın yanı sıra diğer inşaat işleri için de aşama aşama gereklidir.

Geleneksel olarak, tüm süreç çeşitli bölümlere ayrılabilir:

  • Proje hazırlığı;
  • Saha hazırlığı ve bodrum düzenlemesi;
  • Çerçeve ve bitiş duşu yapımı;
  • Ruhun düzenlenmesi.

Aşağıda tüm bu aşamalarda ayrıntılı bir bakış.

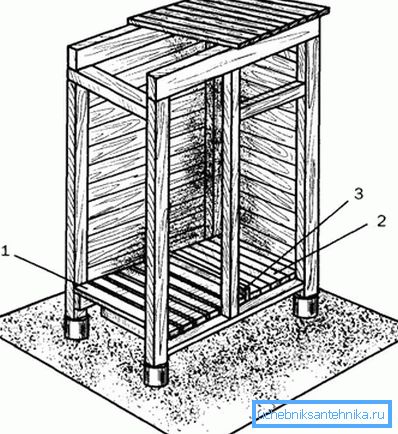

Eskiz - soyunma odası ile bir yaz duş çizimi

Proje hazırlığı

Gelecekteki yapının yapısal özellikleri, büyüklüğü, görünüşü ve diğer noktaları tasarım aşamasında belirlenir. Bu nedenle, inşaatın kendisinden daha az sorumlu olmamak gerekir.

Başlarken, her şeyden önce, bir giyinme odasına sahip bir yaz duşunun büyüklüğüne karar vermeniz gerekir. Yıkamak için uygun, duşun boyutu en az 1x1 m olmalıdır.

Söylemeliyim ki, birçok bahçıvan ciddi bir hata yapıyor - su prosedürleri almak için uygun bir duş kabini inşa ediyorlar, ancak operasyon sırasında duşta yerlere yer olmadığı ortaya çıkıyor. Standın içine girerlerse ıslanırlar.

Bu nedenle, yıkamanın büyüklüğüne soyunma odasının altına 60 santimetre eklemeniz gerekir. Sonuç olarak, inşaatın boyutları 100x160 cm olacaktır.Yükseklik olarak, çoğu durumda iki metre yeterlidir.

Ölçüler belirlendikten sonra, yaz duşunun çizimlerini kendi ellerinizle değişen bir odayla tamamlamalısınız. Aynı zamanda, tüm parçaları yüksek doğrulukta bir ölçekte çizmek gerekli değildir.

Ana şey, çizimin ana yapısal elemanları ve boyutlarını milimetre olarak göstermesidir. Böyle bir projenin varlığı, inşaat sürecindeki hataları önleyecek ve böylece zaman ve inşaat malzemeleri tasarrufu sağlayacaktır.

Drenaj deliği ile duş altında taban düzeni

Temel hazırlık

Projeyi hazırladıktan sonra doğrudan kabin inşaatına geçebilirsiniz. Yukarıda belirtildiği gibi, tabanın düzenlenmesi ile başlamalıdır.

Bu işlemi gerçekleştirmek için talimatlar şöyle görünür:

  • Her şeyden önce, bir şantiye hazırlamanız gerekir - onu çimenlerden, taşlardan, döküntülerden vb. Temizleyin.
  • Daha sonra işaretleme gerçekleştirilir. Bunu yapmak için, gelecekteki yapının köşelerinde, mandalları sürün ve çember boyunca dişleri çekin.
  • Ardından, asbestli çimento veya metal boruların bir sütun temelini gerçekleştirmeniz gerekir. Bu amaçla, gelecekteki yapının köşelerinde, yaklaşık 150 cm derinlikte delikler yapılır ve 20-30 cm'lik boru zeminin üzerinde kalması beklenir.
  • Deliklerin dibi kum ve moloz ile doldurulmalıdır.

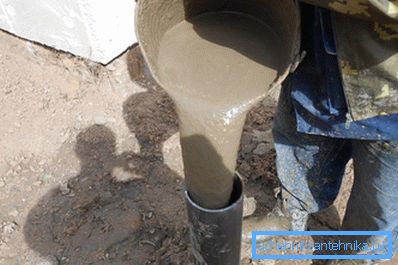

Fotoğrafta - boru çimento harcı ile dökme
  • Daha sonra borular deliklere sokulur ve dışarıdan ve içeriden betonlanır. Aynı zamanda borunun iç kısmı 30-40 cm kadar doldurulmalıdır.
  • Sütunlu temelleri monte ettikten sonra, drenaj çukuru yönünde bir oluk ve eğim ile beton bir bağlantı yapmanız gerekir. Bunu yapmak için, önce kum ve moloz tabakasıyla doldurulmuş çukur yapıldı.

Daha sonra levhalardan kalıp yapılır, takviye kafes serilir ve yapı betonla dökülür.

Dikkat edin! Boru tesisatı dikey konumlarından emin olmak için şakül hatları boyunca yapılmalıdır.

Vakfın hazırlanması süreci tamamlandı. Atık su bırakacak bir drenaj çukuru yapmak için gereken tek şey. Kural olarak, derinliği yaklaşık 50 cm'dir.

Çukurun duvarları tuğla ya da taş döşemeye ihtiyaç duyar ve taban 15 cm kalınlığında bir kum tabakasıyla ve daha sonra çakıl ile kaplıdır.

Çerçeve inşaatı

Çerçeve inşaatı

Bir duş kabini iskeleti 100x100 mm'lik bir kesiti olan bir keresteden yapılabilir.

İş şu sırayla yapılır:

  • Her şeyden önce, kereste istenilen uzunlukta parçalar halinde kesilmelidir.. Tüm boyutlarda bir giyinme odası ile bir yaz duş tasarımı içerir.
  • Daha sonra desteklerin alt kısmı kesilmeli ve sütunlara yerleştirilmelidir.. Daha fazla güvenilirlik için, direkler ayrıca borulara cıvatalanabilir.
  • Sonraki alt çember.. Alt trim çubuklarının zemine gecikme olacağı unutulmamalıdır, bu yüzden yatay olarak yerleştirilmelidirler. Bu durumda, tüm bağlantılar daha güvenilir ve dayanıklı bir kurulum sağlayan vidalarla değil, vidalarla yapılmalıdır.
  • Bundan sonra, üst trim yapılır., Çatının panoları çivilenmiş.
  • Daha sonra alt ve üst çember arasına bir destek yerleştirilir., ve böylece gelecekteki kapıyı oluşturdu.
  • Ardından ruhun tabanını tamamlamanız gerekiyor. Bunu yapmak için, alt döşeme tahtalarının levhalarını birbirinden yaklaşık bir santimetre uzağa yerleştirin. Çatlakların varlığı, suyun beton olmayan bir alana serbestçe akmasını ve buradan drenaj çukuruna düşmesini sağlayacaktır.
  • İşin sonunda çerçeveyi panolarla kaplamak ve kapıyı da takmak gerekiyor.. İkincisi bağımsız olarak veya marangozluk atölyesinde sipariş edilebilir.

Dikkat edin! Levha ve tahtaları kullanmadan önce antiseptik ajan ile tedavi edilmelidir.

Isıtmalı duş tankı

Duş düzenleme

Artık kabin hazır olduğunda, sadece duşu donatmak için kalıyor. Ana elemanı çatıya monte edilen tanktır. Duşun olabildiğince rahat olmasını istiyorsanız, özel bir mağazada özel bir ısıtmalı duş kabı satın alabilirsiniz.

Bu cihazın içinde, ısıtılmış suyu rahat bir sıcaklığa ulaştıran ısıtma elemanları bulunur. Bu tür bir tankla birlikte sağlanan duş başlığı ve diğer gerekli aksesuarlardır. Belirlenen fiyatın tüm kalemlerin maliyetinden ayrı olarak daha ucuz olduğu belirtilmelidir.

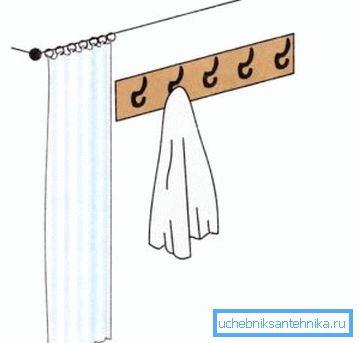

Soyunma odası cihazı

Tankı bağlantı parçaları ile monte ettikten sonra, sadece giyinme odasını tamamlamanız gerekir. Bunu yapmak için, girişin solunda bir tahtaya kancalarla asmanız gerekir. Soyunma odasını su geçirmez perde ve yüksek eşik ile tuvalet odasından ayırmak mümkündür.

Burada, belki de, yaz duş bağımsız yapımında tüm kılavuzdur.

Sonuç

Her ev sanatçısı olan barda soyunma odası ile kendi duşunuzu yapın. Önemli olan bir projeyi doğru bir şekilde yapmak ve parçaları dikkatle işaretlemek ve kırpmaktır. Geri kalanlar için, yukarıda verilen belli bir eylem dizisini izlemeniz yeterlidir.
