Yıl boyunca kullanım için bir kuyudan su nasıl yapılır
Bir ülke arsada iyi bir kuyu inşa eden pek çok geliştirici, er ya da geç inşa edildikten bir süre sonra ana binaya doğrudan bir su kaynağı sistemi kurmayı düşünmektedir. Bu amaçla, boru hatlarını belirli bir derinlikte döşemeyi içeren kış versiyonunun kullanılması tavsiye edilir. Yani, elemanlar donma yapmayan katmanda olmalıdır.

Bu yöntemin avantajları
Kuyu, yeraltı suyunun çekilmesine izin veren hidrolik bir yapıdır. Ereksiyon sırasında, duvarları çeşitli malzemelerle takviye edilmiş dikey bir girinti yapılır.
Bu seçenek birçok olumlu yönleri vardır.
- Kendi ellerinizle inşa etme imkanı, dışarıdan uzmanların müdahalesi olmadan yapmanıza izin verir, bu da önemli bir tasarruf anlamına gelir.
- Kullanılan malzemelerin fiyatı çok yüksek değildir, bu da ucuz ancak oldukça verimli hidrolik yapıların elde edilmesini mümkün kılar.
- Sistemin dış etkenlerden bağımsızlığı, bakım ve onarım çalışmalarını zamanında yapabilmek için bir fırsat sunmaktadır.
- Kurulumdan sonra, kullanılan su miktarı için ödeme yapılmasına gerek yoktur, ancak işletme sırasında hala bazı masraflar olacaktır.

NOT! Bir artezyen kuyusundan farklı olarak, bu tip bir hidrolik yapı inşa etme maliyeti çok daha düşüktür. Su çekimi için, düşük kapasiteli bir derin kuyu pompası kurmak yeterlidir.
Baz olayları
Bu seçeneğin avantajları hakkında bilgi sahibi olduktan sonra, kuyulardan su kaynağının bağımsız olarak nasıl idare edileceğine dair ayrıntılı bir değerlendirme yapılması gerekmektedir. Süreci daha iyi anlamak için her aşama ayrı ayrı ele alınmalıdır. Başlangıçta, hidrolik yapının arazi arsasında zaten var olduğu varsayılmaktadır.
Sistem tasarımı
Su ile yapıyı sağlamak için bir ağ oluştururken, doğru proje taslağı önemli bir noktadır. Her nesnenin kendine özgü özellikleri vardır, bu nedenle belirli kurallara uyulmaması durumunda her türlü güçlük ortaya çıkar.
Aşağıdaki ana adımlar.

- İlk olarak, haberleşme sistemleri için belirli gereklilikler ve bunların operasyonel parametreleri belirlenir.. Tasarım aşamasında gerçekleştirilen teknik değerlendirme, ağın kalite özelliklerinin iyileştirilmesine ve böylece gelecekteki onarım maliyetlerinin azaltılmasına olanak sağlar.
- Daha sonra, toplam su tüketimi ve miktarı bireysel düğümler tarafından hesaplanır.. Doğru hesaplamalar sistemin verimliliğini artıracaktır. Buna ek olarak, ayrıntılı bir çalışma, dağıtımı yürütmek için arttırılmış yük ile eşya sağlama fırsatı sağlayacaktır.
- Bundan sonra, ana elemanların ve düğümlerin yansıtılacağı tüm ağın bir diyagramı çizilir ve yaklaşık maliyet hesaplamaları ile bir tahmin yapılır.. Bu aşamada, kullanılan malzeme ve ekipmanlara karar vermeniz gerekir.
Uyarı! Su kaynağı sistemini kuyudan eve döşemeden önce, dış ağlar hakkındaki ana bilginin gösterildiği SNiP 2.04.02-84 noktalarına kendinizi alıştırmanız gerekir.
Boru Hattı Döşeme
Çalışma ortamının iletimi, iletken elemanlar kullanılarak metal veya polimerik malzemeden yapılmış borular şeklinde gerçekleştirilir. Metal-plastik ürünler genellikle kimyasal ve mekanik etkilere dirençli olduğundan monte edilir.

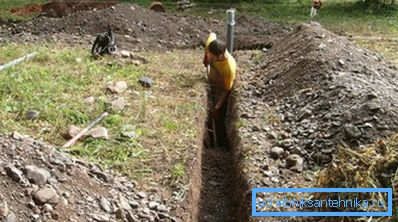

İlk olarak, derinliği toprak donma seviyesini aşacak şekilde bir çukur kazılıyor. Aksi takdirde, kış döneminde su boru hatlarının içinde donabilir. Ancak, özel bir kablo kullanıldığında, özellikle soğuk iklime sahip bölgeler söz konusu olduğunda bu mesafenin kısalması oldukça gerçekçidir.
İhtiyaç halinde gözlem kuyuları düzenlenir. Bunlar genellikle dalın döndüğü, saptığı veya derinleştiği yerlerde bulunur. Onların yardımıyla zor yerlere ulaşabilirsiniz.
Aşağıda, önemli bileşenlerin bakımı ve denetimi için su kaynağı altında bir kuyu döşenmesi düşünülmektedir.
- İlk adım 11 m'lik bir çukur hazırlamaktır, derinliği belirli bir bölgede toprak donma seviyesinden 30-40 cm daha fazla olmalıdır. Altta 10-15 cm kum tabakası dökmek için gereklidir.
- İkinci aşamada, tuğla işçiliğine dayanabilecek beton temeli atılmıştır. Temel bir bant veya sağlam bir platform şeklinde yapılabilir.

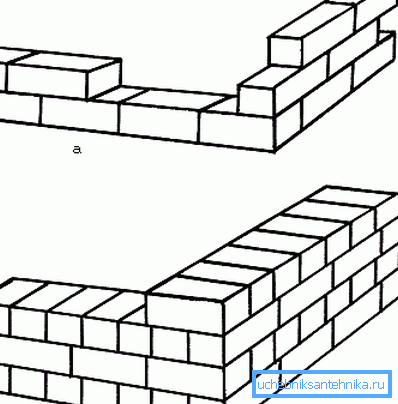

- Daha sonra, duvarlar bir tuğla kalınlığında 250 mm'dir. Elementler, tepeye ulaşana kadar değişen kaşıklar ve tırtıklı sıralar ile serilir.
- Son aşamada, zemin levhası, doğrudan doğruya yapının yan düzlemleri üzerine kapak ile döşenir.

Dikkat edin! Su temin ağındaki kuyular numaralandırılmadan önce, toplam sayı ve amacının hesaplanması gerekmektedir. Boru hatları sadece yatay olarak değil, aynı zamanda sahada dikey olarak da olabilir.

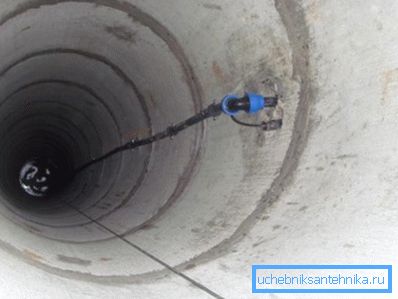

Görüntüleme yapılarının montajından sonra, hazırlanan hendekte ani boru döşemesine aktarılırlar. Kuyuların içinde, duruma bağlı olarak, elemanlar ayarlanabilir veya yerleştirme parçaları aracılığıyla bağlanır. En çok kullanılan parçalar sıkıştırma türüdür.

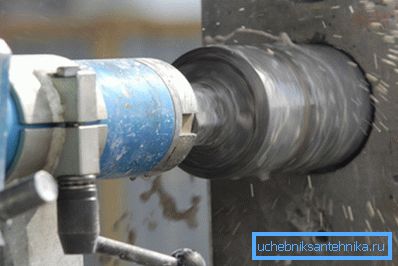

Kuyudan su alımı için, su borusunun çapına karşılık gelen bir delik yapılır.

Dalgıç Pompa Kurulumu

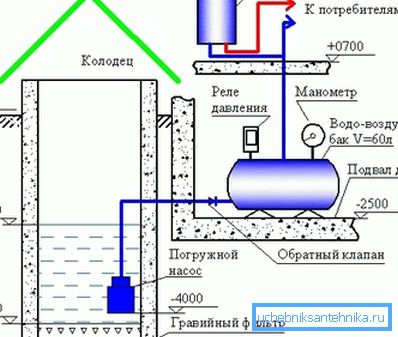

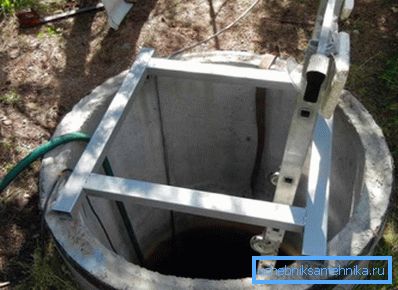

Sıvı pompalamak için hidrolik cihaz, özel bir kablo kullanılarak askıya alınır. Tutucu eleman için, çerçeve genellikle çelik köşelerden yapılır ve beton halkalara yerleştirilir. Sabitleme çapalar kullanılarak gerçekleştirilir.
Pompa, köşeye birleştirilecek olan boru parçasının ucuna yerleştirilir. Bundan sonra elektrik şebekesine bağlantı kablosu çözülmez. Çıkışa bir çekvalf monte edilmiştir, sistemi suyun ters akışından korur.

Borunun kendisinin sabitlendiği geri dönüşsüz vanasına bir pirinç veya plastik kaplin bağlanmıştır. Elektrik kablosu, yalıtım bandıyla ona bağlanır. Birleştirilmiş yapı kuyuya indirilir. Bağın kenarı metal çerçeveyi birleştirir.
Bundan sonra, boru hattının yatay kısmı, bir açı elemanı kullanılarak yatay parçaya yerleştirilmelidir. Elektrik kablosuna gelince, doğrudan üst kısımdan çıkarılabilir veya hazırlanmış bir siper içine girilebilir. (Ayrıca ülkedeki sulama için Su kaynağı makalesine bakın: özellikler.)
Ekipman yükleme süreci

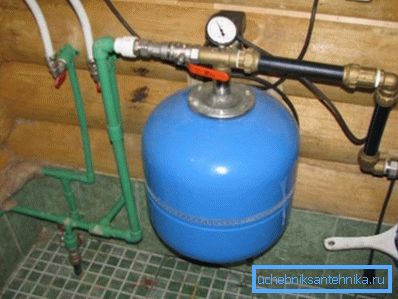

Pompa otomasyonu olabildiğince konforlu olmalı, bu nedenle su ile kısmen dolu özel bir konteyner olan bir hidroakümülatör monte edilir. Belirli bir hacim havadır. Su azaldığında, basınç azalır ve seviye yükseldiğinde, tersi de geçerlidir.

Böyle bir cihaz, tüketici ve kaynak arasında bir transfer noktasıdır. Membran tankı ne kadar büyükse, bir elektrik pompasının eklenmesi de o kadar az olacaktır ve bu nedenle başarısızlığı olasılığı önemli ölçüde azalır. Tank kapasitesi tipik olarak 50 ila 200 litre arasında değişir.
Cihazın montajı, sıvının donma olasılığını önlemek için gerekli olduğu için kapalı alanda gerçekleştirilir. Cihaz, çalışmazken bir elektrik kesintisi durumunda belirli bir miktar su depolamanıza izin verir.

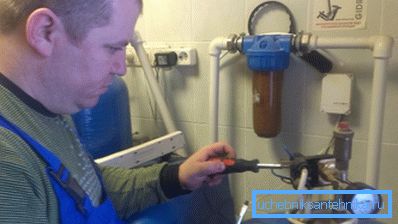

Kontrol elemanı, sıvı miktarı azaldığında hidrolik cihazı açmanıza ve depoyu doldururken kapatmanıza izin veren bir basınç şalteridir. Elektromanyetik ürün, pompanın üstüne yatay bir konumda monte edilir.

Sistem testi
Ekipmanı bağladıktan sonra, su şebekesinin çalışabilirliğini doğrulamak gerekir. Tüm elemanlar düzgün çalışıyorsa ve boru hatları sızmazsa, son işi gerçekleştirebilirsiniz.
İletken elemanlar geotekstil ile sarılır ve bir kum tabakası ile kaplanır. Elde edilen höyük, daha önce çıkarılmış olan toprakla doğrudan kaplıdır. Sıhhi tesisat sistemindeki menholler, varsa, menhollere monte edilir.
Son bölüm
Pek çok geliştirici, bir sebze bahçesini sulamak ve hanehalkı binalarını sadece sıcak mevsimde sıvı ile beslemek için bir kuyudan bir yaz suyu tedarik sisteminin nasıl yapıldığını düşünüyor.
Bu durumda boru hatlarının derinleşmesini ve ek ekipmanların kurulumunu reddetmek mümkündür. Ancak, bu ilkeyi yansıtan kurulum ilkesi aynı kalır. Bu makaledeki videodaki ayrıntıları okuyabilirsiniz.
